Project context
项目范围与原料条件

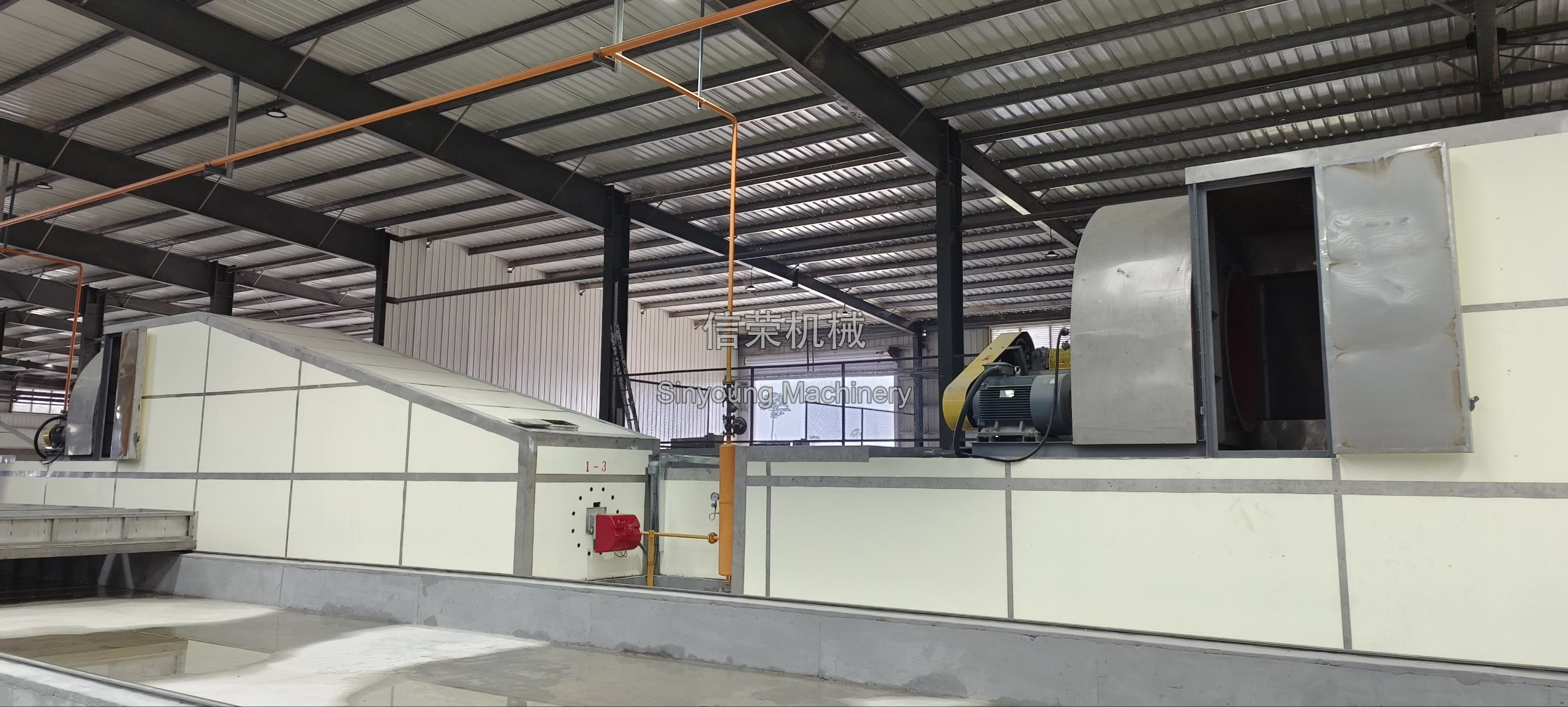

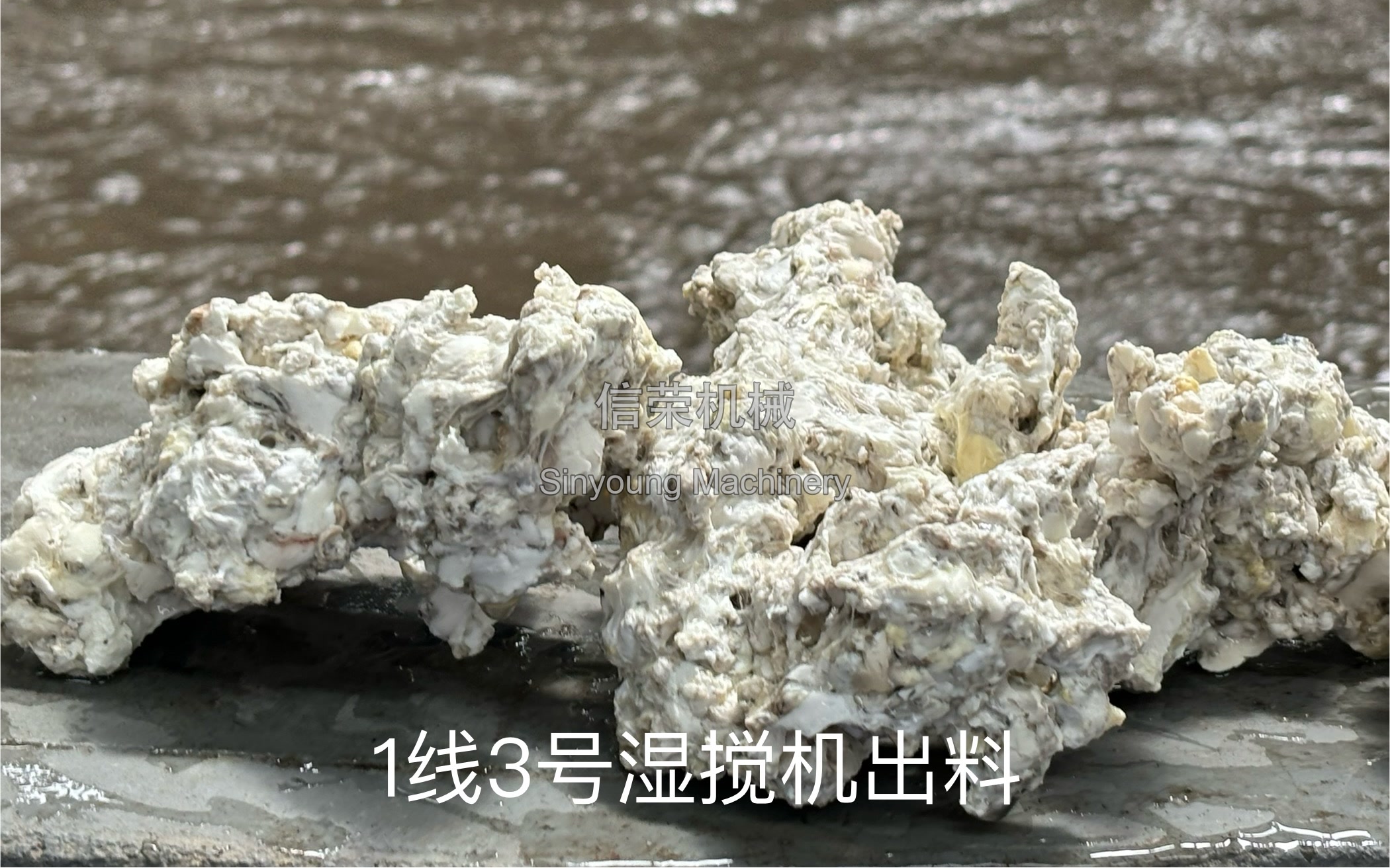

杯胶含水率约30%—40%,需要通过预处理、揉挤、绉片和造粒等工序改善脱水及粒形,为后续干燥创造条件。
项目地点:科特迪瓦 · 圣佩德罗市
项目时间:2023年8月启动|2024年4—9月安装|2024年10月投产

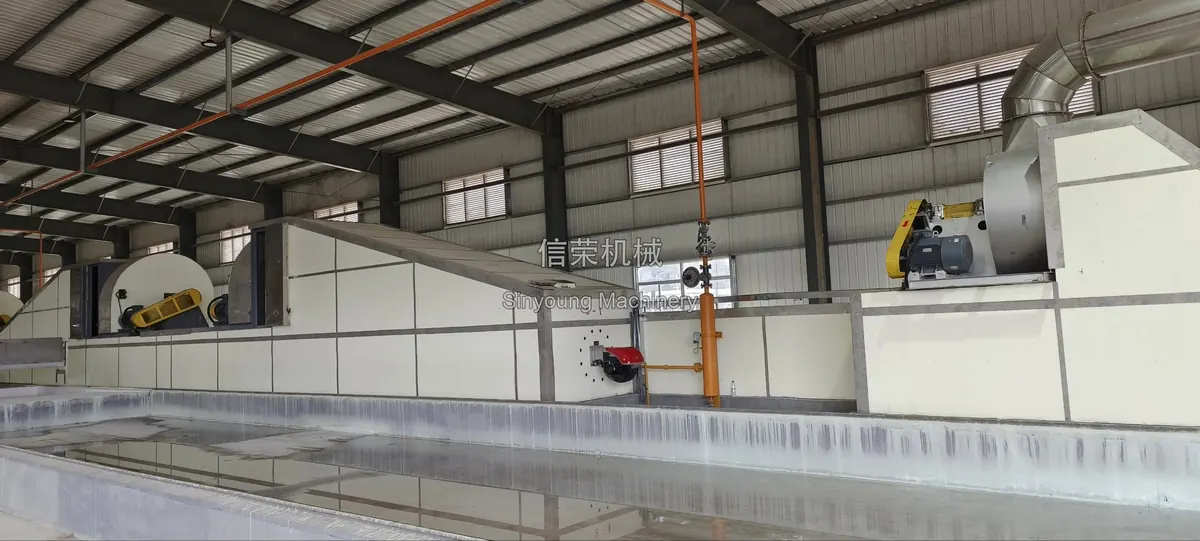

Project case
科特迪瓦 · 圣佩德罗市

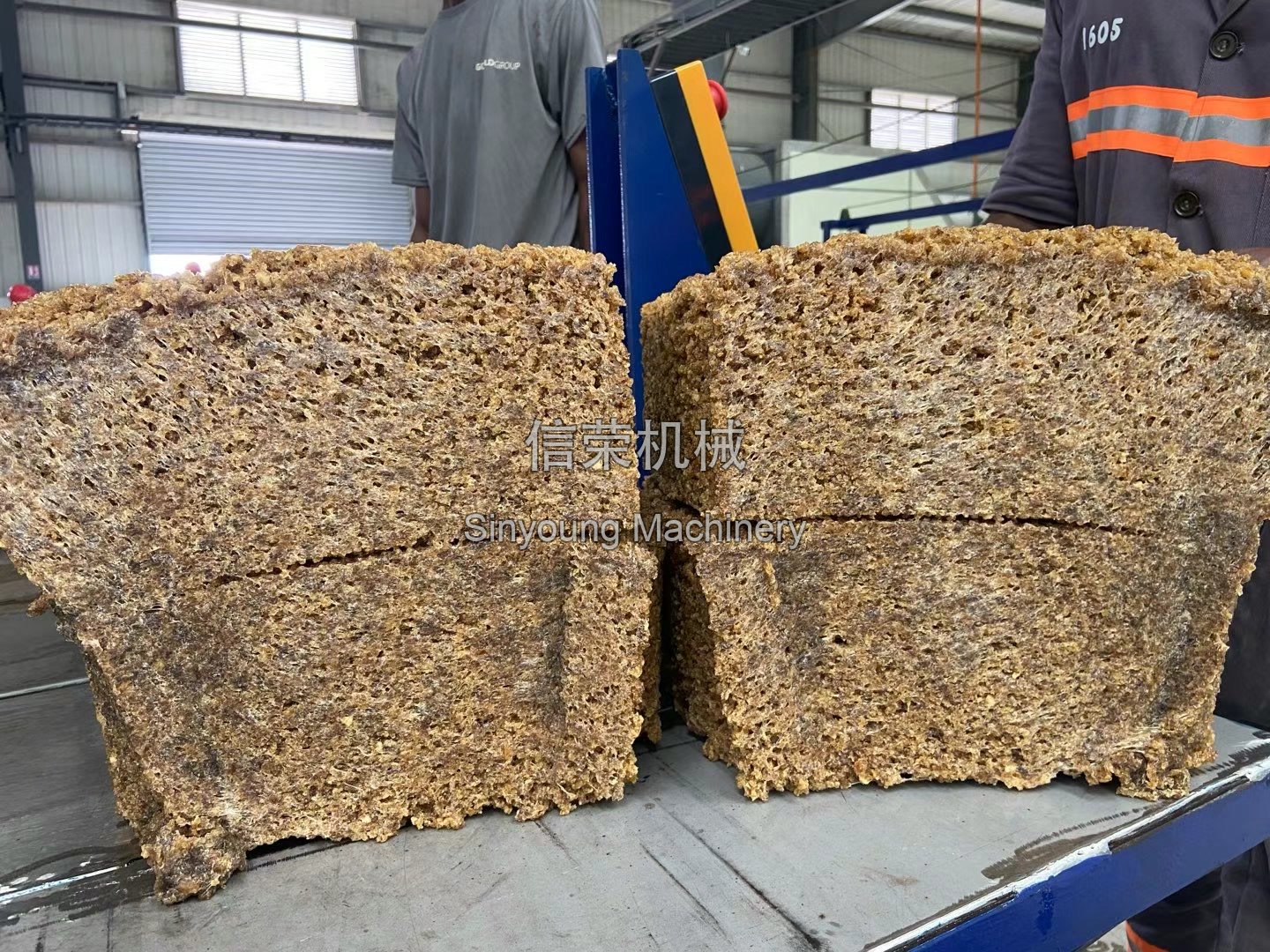

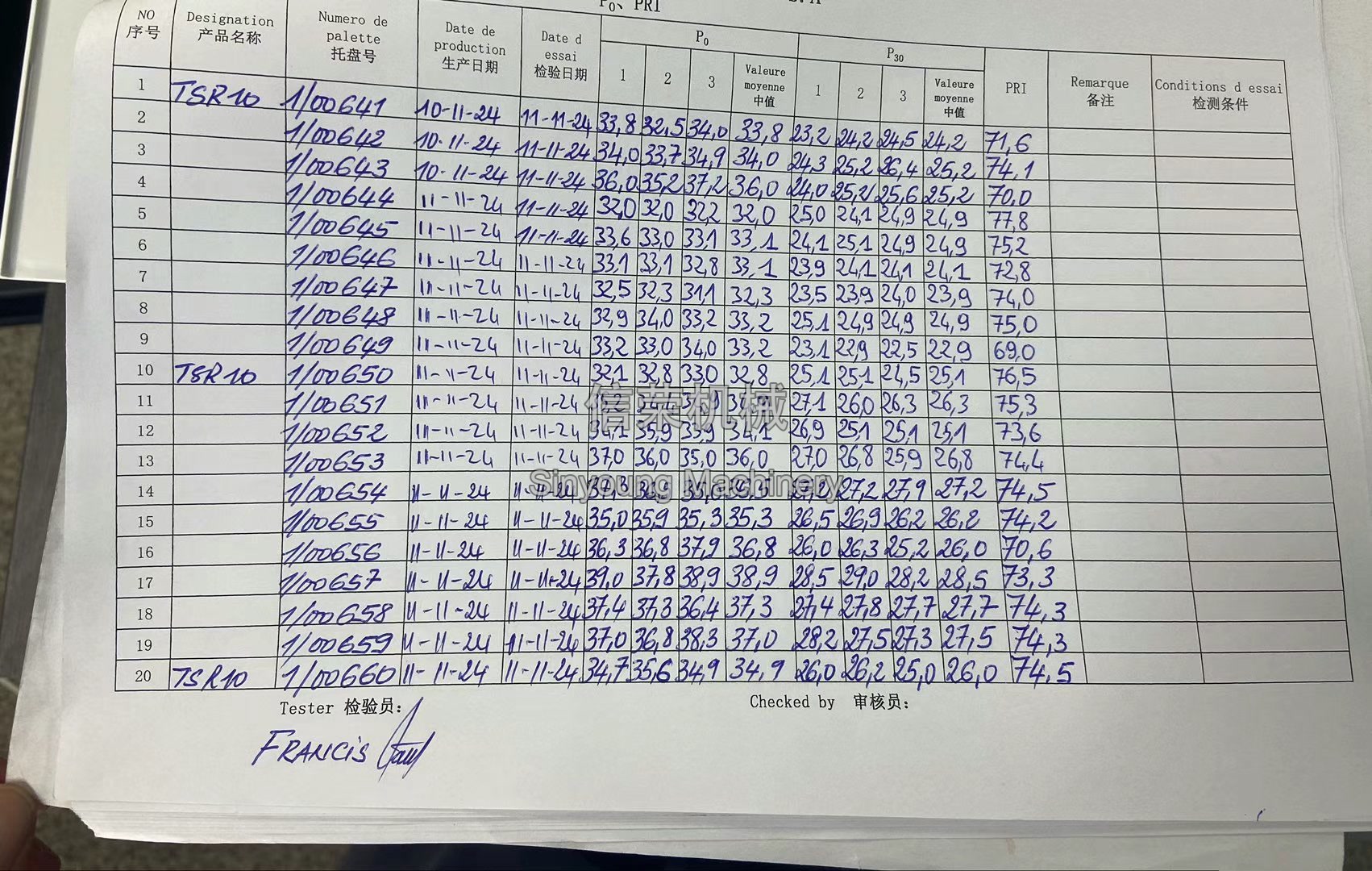

两条生产线出车节拍均为330秒/车,实际产能达到5.24吨/小时。

Project context
杯胶含水率约30%—40%,需要通过预处理、揉挤、绉片和造粒等工序改善脱水及粒形,为后续干燥创造条件。
项目地点:科特迪瓦 · 圣佩德罗市
项目时间:2023年8月启动|2024年4—9月安装|2024年10月投产
Sinyoung scope
Project results
两条生产线出车节拍均为330秒/车,实际产能达到5.24吨/小时。
